Les 3 semaines de retard sur une mise en service ne sont pas une fatalité, mais une défaillance de protocole.
- La victoire se prépare en amont, en atelier (FAT) et en virtuel (simulation), pas sur le terrain.
- Sur site, chaque étape — du câblage à la formation — doit être une opération validée, pas une improvisation.
Recommandation : Traitez la mise en service comme une mission militaire. Appliquez une discipline de validation rigoureuse à chaque phase pour neutraliser les risques avant qu’ils ne deviennent des retards.
Pour un chef de projet, voir une ligne de production à l’arrêt alors que le compte à rebours avant la date de démarrage est lancé est un cauchemar. Chaque jour de retard est une perte sèche et une menace directe sur votre prime. On vous parle de « planification », de « communication », mais ces conseils génériques s’évaporent face à la réalité du terrain : un automate qui ne répond pas, un capteur qui décroche, des opérateurs qui ne comprennent pas la machine.
L’erreur fondamentale est de considérer la mise en service (SAT – Site Acceptance Test) comme une simple phase d’installation. C’est une erreur. La mise en service est un théâtre d’opérations où chaque détail non anticipé se transforme en un front à défendre. Les interférences électriques, les bugs de communication inter-machines, la maintenance imprévue ou un transfert de compétence bâclé ne sont pas des « imprévus », ce sont des menaces prévisibles que l’on a échoué à neutraliser en amont.
Cet article n’est pas une liste de vœux pieux. C’est un protocole de commandement. Nous n’allons pas « gérer » les problèmes, nous allons les éliminer avant leur apparition. L’angle directeur est simple : la guerre contre les retards se gagne avant la première bataille. En adoptant une discipline militaire, nous allons passer en revue les points de contrôle critiques qui transforment un démarrage chaotique en une opération maîtrisée, du test en usine à la réception finale.
Cet article est structuré comme un plan d’action. Chaque section aborde une ligne de front spécifique, de la validation en atelier à la négociation finale, pour vous donner les armes nécessaires à la réussite de votre mission : un démarrage à l’heure.
Sommaire : Le plan de bataille pour une mise en service robotique sans retard
- FAT (Factory Acceptance Test) : comment ne rien laisser passer avant que la machine quitte l’atelier ?
- Comment la mise en service virtuelle réduit de 30% le temps passé sur site ?
- Accessibilité maintenance : exiger la maquette 3D pour vérifier qu’on peut changer le moteur sans tout démonter
- Pourquoi votre robot se met en défaut dès que le compresseur de l’usine démarre ?
- Test à sec : la checklist en 50 points pour valider le câblage avant de mettre sous tension
- Poignée de main (Handshake) : comment synchroniser deux machines de marques différentes sans bug ?
- Formation opérateur : pourquoi le transfert de compétence échoue si fait le dernier vendredi ?
- Liste de réserves : comment négocier la réception finale malgré les petits détails cosmétiques ?
FAT (Factory Acceptance Test) : comment ne rien laisser passer avant que la machine quitte l’atelier ?
Le Factory Acceptance Test (FAT) n’est pas une formalité, c’est votre première ligne de défense. Toute machine qui quitte votre atelier avec un défaut non détecté est une bombe à retardement que vous envoyez sur le site client. L’objectif est simple : simuler les pires conditions pour garantir une fiabilité à toute épreuve. Il ne s’agit pas de vérifier si la machine s’allume, mais de la pousser dans ses derniers retranchements. La différence entre le FAT et le SAT (Site Acceptance Test) est fondamentale : le FAT valide l’équipement dans un environnement contrôlé, le SAT valide son intégration dans un écosystème complexe et souvent hostile. Un FAT rigoureux est la meilleure garantie d’un SAT fluide.
Le protocole de test doit être exhaustif et sans concession. Il suit une séquence logique en trois temps : planification, préparation, exécution. Le fabricant définit les critères de succès pendant l’offre, prépare la machine en s’assurant qu’elle correspond aux plans et que les instruments de mesure sont calibrés, puis exécute les tests. Chaque point de non-conformité doit être tracé, analysé et corrigé avant expédition. Selon les experts en inspection industrielle, un FAT bien conduit permet d’identifier et de résoudre les problèmes avant l’expédition, ce qui évite des arrêts de production coûteux une fois sur le terrain.
Votre rôle de chef de projet est de jouer l’avocat du diable. Chaque test fonctionnel, chaque connexion, chaque norme doit être confrontée à la réalité du cahier des charges. Ne faites aucune confiance aveugle. Exigez de voir, de toucher, de mesurer.
Votre plan d’action pour un FAT sans faille
- Connexions : Vérifiez que chaque raccordement (électrique, pneumatique, hydraulique) respecte scrupuleusement le type, la taille et l’emplacement spécifiés sur les plans.
- Tests fonctionnels : Exigez une simulation des opérations en connectant l’équipement aux utilités (air, électricité) pour valider les séquences de base et les modes dégradés.
- Conformité aux plans : Munissez-vous des plans de construction finaux et comparez physiquement chaque sous-ensemble, chaque dimension, chaque composant. Aucune déviation n’est acceptable.
- Validation des normes : Confirmez que la construction respecte les normes applicables (ASME-BPE, 3-A, etc.) ou toute autre spécification contractuelle. C’est un point non négociable.
- Pré-formation : Profitez du FAT pour initier la formation des opérateurs et techniciens de maintenance. C’est une occasion unique de leur présenter le système dans un environnement contrôlé.
Comment la mise en service virtuelle réduit de 30% le temps passé sur site ?
La mise en service virtuelle, ou simulation 3D, est votre salle de commandement stratégique. Avant de déployer la moindre ressource sur le terrain, vous menez la guerre en territoire numérique. L’objectif n’est pas de faire de belles images, mais de débusquer les conflits (collisions), optimiser les trajectoires et valider 90% de votre programme automate au calme, dans votre bureau. Chaque heure passée sur le jumeau numérique est une journée de gagnée sur site. C’est un changement de paradigme : la programmation se fait en temps masqué, pendant que la machine est en cours de fabrication ou d’installation.
Les avantages sont tactiques et immédiats. Vous n’avez plus besoin d’arrêter la production du client pour enseigner des points au robot. Les risques d’erreur humaine et de collision matérielle sont pratiquement nuls. Le robot virtuel peut traverser un modèle 3D sans conséquence, et le logiciel signale immédiatement toute interférence potentielle. Cette approche permet de tester des scénarios complexes et de valider la logique de sécurité sans mettre en danger ni l’équipement ni le personnel. L’impact sur le planning est direct : selon Schneider Electric, les économies réalisées sur le temps de mise en service peuvent atteindre 60 % grâce à des solutions conçues numériquement.
Considérez la simulation comme votre phase de renseignement. Les bénéfices directs sont multiples et tangibles :
- Programmation en temps masqué : Le code automate est développé et testé en parallèle de la fabrication, éliminant un goulot d’étranglement majeur du planning.
- Optimisation des trajectoires : Le déplacement du robot dans le simulateur est plus rapide et précis qu’avec une manette de programmation, permettant de gagner en temps de cycle.
- Élimination des arrêts de production : L’enseignement des trajectoires se fait hors ligne, sans impacter la ligne de production existante du client.
- Réduction drastique des risques : Les collisions et les erreurs de logique sont détectées et corrigées virtuellement, avant de causer des dommages coûteux sur le matériel réel.
- Gains de temps massifs : La validation virtuelle permet de démarrer sur site avec un programme déjà éprouvé, réduisant la phase de débogage à son strict minimum.
Accessibilité maintenance : exiger la maquette 3D pour vérifier qu’on peut changer le moteur sans tout démonter
Une machine qui fonctionne, c’est bien. Une machine qui peut être réparée en moins de deux heures, c’est mieux. L’accessibilité pour la maintenance est un point systématiquement négligé lors de la conception, et qui se transforme en un cauchemar financier et opérationnel sur le long terme. Le réflexe est simple et non négociable : utilisez la maquette 3D pour simuler les opérations de maintenance les plus critiques. Avant même la première soudure, vous devez avoir la certitude absolue qu’un technicien de taille standard, avec des outils standards, peut remplacer un moteur, un capteur ou un variateur sans devoir démonter la moitié de la cellule.
La maquette 3D n’est pas qu’un outil de visualisation, c’est un banc d’essai ergonomique. Des solutions logicielles comme KUKA.Sim permettent de réaliser des tests d’accessibilité et de détecter les collisions, garantissant que les scénarios de maintenance sont réalisables. Vous pouvez simuler le passage d’une clé, l’extraction d’un composant lourd ou l’accès à un panneau électrique. C’est une sécurité de planification absolue qui vous évite de découvrir le jour d’une panne qu’il faut une grue et trois jours d’arrêt pour changer un simple roulement.
Ne vous contentez pas d’une validation visuelle. Exigez des scénarios précis : « Montrez-moi la séquence pour remplacer le servomoteur de l’axe 3. » « Validez-moi le chemin d’accès au coffret pneumatique principal. » Chaque « non » ou « c’est compliqué » à ce stade est un futur ticket de maintenance à plusieurs milliers d’euros. Le coût d’une modification sur une maquette numérique est quasi nul ; le coût d’une modification sur une machine installée est exponentiel. Cette vérification en amont est l’un des investissements les plus rentables de votre projet.
Pourquoi votre robot se met en défaut dès que le compresseur de l’usine démarre ?
Bienvenue sur le front de la guerre électronique. Les interférences électromagnétiques (EMI) sont un ennemi invisible, silencieux, mais dévastateur. Votre robot, parfaitement fonctionnel lors du FAT en atelier, se met en défaut de manière aléatoire sur site. La cause ? L’environnement industriel est un champ de mines électromagnétique. Le démarrage d’un gros moteur, d’un poste à souder ou l’actionnement d’un variateur de vitesse génère des parasites qui polluent votre réseau et perturbent vos capteurs les plus sensibles.
Le problème est que le bruit PWM des moteurs peut interférer avec les capteurs de force-couple, provoquant des arrêts d’urgence intempestifs. C’est une situation critique, car elle est difficile à diagnostiquer et sape la confiance des opérateurs dans l’équipement. Selon des spécialistes en blindage EMI pour la robotique, ce phénomène est une cause majeure d’arrêts non planifiés. Votre mission est d’identifier les sources potentielles de perturbation et de blinder votre installation contre ces attaques.
La première étape est de cartographier les menaces présentes sur le théâtre d’opérations. Voici les principaux générateurs d’interférences à surveiller :
- Moteurs électriques : Leurs champs magnétiques peuvent corrompre les communications réseau, notamment l’Ethernet industriel.
- Équipements de soudure : Ils produisent des perturbations électromagnétiques intenses et de large spectre.
- Transformateurs et convertisseurs de fréquence : Ce sont des sources majeures d’interférences dans toute installation.
- Variateurs de vitesse : Ils sont connus pour émettre des signaux parasites affectant la stabilité des réseaux.
- Lignes électriques à haute tension : Leur simple proximité peut dégrader les performances des équipements électroniques sensibles.
La solution est préventive : exigez dès la conception l’utilisation de câbles blindés de haute qualité, une mise à la terre rigoureuse de tous les équipements et l’éloignement physique des câbles de communication par rapport aux câbles de puissance. Chaque euro économisé sur le câblage se paiera au centuple en heures de dépannage.
Test à sec : la checklist en 50 points pour valider le câblage avant de mettre sous tension
Le « test à sec », ou test de continuité, est le moment de vérité avant le grand saut. C’est une procédure méthodique, quasi-militaire, où chaque fil, chaque connexion, chaque borne est vérifiée avant d’envoyer le premier électron. Mettre une armoire sous tension sans cette validation, c’est comme déminer un terrain les yeux fermés. Le risque n’est pas seulement un court-circuit, mais un dommage irréversible sur des composants coûteux comme les cartes d’axe ou les automates.
L’approche doit être systématique. Imprimez les schémas électriques et, multimètre en main, pointez chaque connexion une par une. La méthode du « double contrôle », inspirée de l’aéronautique, est recommandée : une personne teste, une seconde vérifie et coche sur le plan. C’est une discipline rigoureuse qui élimine le facteur d’erreur humaine. Chaque fil doit être testé pour la continuité et l’isolement par rapport à la masse et aux autres conducteurs. C’est long, c’est fastidieux, mais c’est infiniment plus rapide qu’une recherche de panne sous tension.
Cette vérification méticuleuse du câblage est le fondement de la fiabilité de votre installation. C’est l’ultime rempart contre les erreurs de montage qui peuvent avoir des conséquences désastreuses.

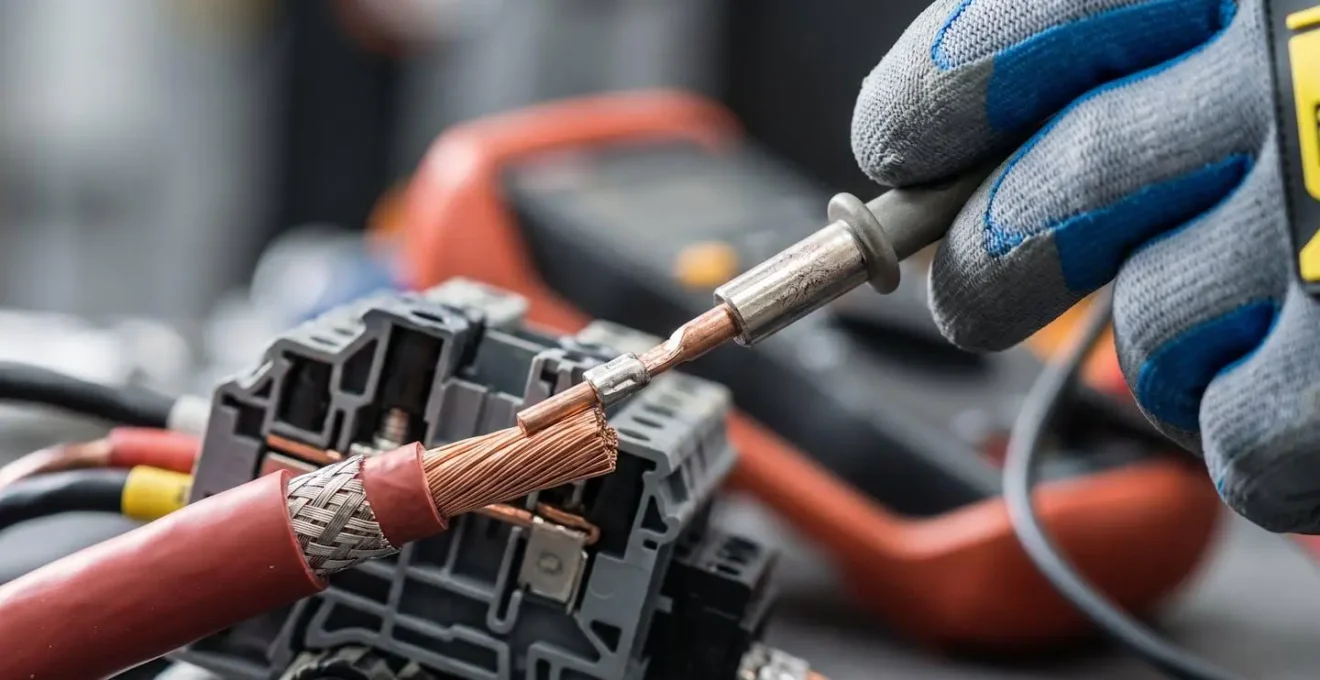

Comme le montre cette image, chaque point de contact doit être validé avec une précision chirurgicale. Ce n’est pas une simple formalité, c’est la garantie que votre installation est physiquement saine avant de lui donner vie. Oublier cette étape, c’est jouer à la roulette russe avec un équipement à plusieurs centaines de milliers d’euros. La règle est simple : aucune tension avant 100% de conformité validée.
Poignée de main (Handshake) : comment synchroniser deux machines de marques différentes sans bug ?
L’intégration d’un robot dans une ligne existante se résume souvent à un défi de communication. Faire dialoguer un robot Fanuc avec un automate Siemens, c’est une mission diplomatique complexe. Le « handshake » est cet échange de signaux qui permet à deux machines de se synchroniser. « Je suis prêt », « Tu peux y aller », « J’ai fini ». Un seul bit manquant ou un temps de réponse trop long, et c’est toute la ligne qui s’arrête.
Le principal obstacle est le manque de standardisation entre les fabricants. Chacun possède son propre écosystème, ses propres protocoles. La solution des intégrateurs est de s’appuyer sur des normes de communication industrielles robustes (Profinet, EtherNet/IP, CANopen) et de définir une table d’échange claire et documentée. Ce document est votre traité de paix : il liste chaque signal échangé, sa signification, son format et son timing. Quels sont les protocoles de communication les plus courants ? Profinet est dominant dans l’écosystème Siemens, EtherNet/IP chez Rockwell, et EtherCAT est réputé pour sa vitesse. Le choix dépend de l’équipement en place.
Comme le souligne un expert, la robustesse du matériel est aussi cruciale que le protocole logiciel. L’environnement industriel impose des contraintes qui exigent des solutions fiables.
En robotique industrielle, l’environnement impose souvent des contraintes sévères : interférences électromagnétiques, température, vibrations. Le matériel doit être robuste et compatible avec des systèmes de transmission adaptés, comme le bus CAN ou des réseaux Ethernet industriels, permettant des échanges à haute fréquence avec une faible latence.
– HPM France, Article sur les protocoles robot et leur fonctionnement
Le secret d’un handshake réussi est la simplicité et la clarté. Définissez la séquence la plus simple possible. Testez-la d’abord en simulation, puis en conditions réelles, en forçant chaque signal manuellement pour vérifier la réaction de chaque machine. Ne laissez aucune place à l’interprétation.
Formation opérateur : pourquoi le transfert de compétence échoue si fait le dernier vendredi ?
Organiser la formation des opérateurs le dernier vendredi après-midi de la mise en service est l’erreur de management la plus classique et la plus coûteuse. C’est l’équivalent de donner un briefing de mission de 15 minutes à des soldats avant de les envoyer au combat. Le résultat est garanti : dès votre départ, la machine sera à l’arrêt au premier défaut mineur, et votre téléphone sonnera en continu. Le transfert de compétence n’est pas une case à cocher, c’est l’étape qui garantit l’autonomie du client et votre propre tranquillité.
La formation échoue lorsqu’elle est perçue comme une charge et non comme un investissement. Pour être efficace, elle doit être intégrée au projet dès le début. Selon les experts en intégration robotique, l’implication des utilisateurs au plus tôt dans le projet joue un rôle primordial dans son succès. En les faisant participer au FAT, vous les familiarisez avec la machine dans un environnement sans pression. Sur site, la formation doit être pratique, répétée et axée sur les tâches réelles : démarrer la production, changer une série, gérer les 3 défauts les plus courants.
Votre objectif n’est pas de former des experts en robotique, mais des opérateurs capables de maintenir la production. Préparez des supports visuels simples, des fiches réflexes plastifiées à laisser sur la machine. Identifiez un ou deux « opérateurs référents » plus curieux que les autres et donnez-leur une formation plus poussée. Ils deviendront vos relais sur le terrain. Une formation réussie est une formation qui rend les opérateurs confiants et compétents sur 80% des situations quotidiennes. Le test final : laissez-les tourner seuls pendant une demi-journée sous votre supervision, sans intervenir. C’est la seule vraie validation du transfert de compétence.
À retenir
- La majorité des retards sur site naissent d’un manque de rigueur en amont. Un FAT impitoyable est la meilleure assurance.
- La simulation virtuelle n’est pas une option, c’est un impératif tactique pour dérisquer la programmation et optimiser les trajectoires.
- Le succès de la mise en service repose sur une discipline de validation à chaque étape : électrique, logicielle, humaine et contractuelle.
Liste de réserves : comment négocier la réception finale malgré les petits détails cosmétiques ?
La liste de réserves, ou « punch list », est la dernière négociation avant la signature du procès-verbal de réception finale. C’est le moment où le client passe l’installation au peigne fin pour identifier les derniers écarts par rapport au contrat. Votre objectif est d’obtenir la signature qui déclenche la facturation, tout en gérant les demandes légitimes du client. La clé est de distinguer les réserves bloquantes des réserves mineures. Une rayure sur une porte d’armoire n’empêche pas la production. Un arrêt de sécurité non fonctionnel est une non-conformité majeure.
La préparation est essentielle. Arrivez à cette réunion avec votre propre liste, montrant que vous avez déjà identifié et planifié la correction des points mineurs. Cela démontre votre professionnalisme et désamorce les critiques. Pour les modifications de dernière minute demandées par le client qui sortent du périmètre initial, soyez ferme mais constructif. Qualifiez-les comme des demandes d’amélioration, chiffrez-les et proposez de les traiter dans le cadre d’un avenant au contrat. Votre contrat est votre meilleur allié.
La négociation doit être factuelle, non émotionnelle. Classez les points de la liste de réserves en trois catégories : critique (à résoudre avant réception), majeur (à planifier sous 2 semaines), et mineur (à corriger lors de la prochaine visite de maintenance). Cet arbitrage permet de se concentrer sur l’essentiel : la sécurité et la capacité de l’équipement à produire conformément aux performances attendues. Obtenir la réception provisoire avec une liste de réserves mineures planifiées est une victoire.
Pour transformer chaque mise en service en un succès prévisible, l’étape suivante consiste à formaliser ces protocoles et à les intégrer comme des standards non négociables dans la gestion de tous vos projets.
